Devis et délais rénovation appartement Paris : budget réaliste et planning maîtrisé
À Paris, les devis de rénovation varient fortement selon le niveau de travaux : 800 à 2 800 €/m², avec des délais moyens de 10 à 16 semaines pour le chantier, auxquels s’ajoutent 3 à 5 mois d’autorisations copropriété. 68 % des litiges proviennent de devis mal rédigés ou de délais irréalistes.

01
Comprendre les devis rénovation Paris

ARCHI RENOV accompagne propriétaires et investisseurs avec un chiffrage transparent, un planning réaliste et un pilotage rigoureux.
Fourchettes budgétaires par type de travaux
Rafraîchissement léger (peinture, sols, cuisine équipée) :
- 800 à 1 200 €/m²
- 50 m² : 40 000 à 60 000 €
- Durée : 4–6 semaines
Rénovation intermédiaire (électricité, plomberie, SDB complète) :
- 1 400 à 1 800 €/m²
- 50 m² : 70 000 à 90 000 €
- Durée : 8–11 semaines
Rénovation complète (gros œuvre, réseaux, agencement) :
- 2 000 à 2 400 €/m²
- 50 m² : 100 000 à 120 000 €
- Durée : 10–14 semaines
Rénovation prestige (matériaux nobles, domotique) :
- 2 500 à 2 800 €/m²
- 50 m² : 125 000 à 140 000 €
- Durée : 12–16 semaines
Haussmannien (16e/8e/7e) : +15 à +25 %.
02
structure d'un devis conforme
Un devis professionnel doit inclure :
- identification entreprise (SIRET, assurances, contacts)
- détail par lot (démolition, gros œuvre, électricité, plomberie, sols, agencement, peinture)
- prix unitaires visibles (main‑d’œuvre séparée fournitures)
- totaux HT / TVA / TTC
- planning détaillé
- modalités de paiement (30/40/30)
- garanties (décennale, parfait achèvement, bon fonctionnement)
Exemple clair : Carrelage Ragno 60×60 : 58 €/m² × 14 m² = 812 € Pose carrelage : 55 €/m² × 14 m² = 770 €

03
Red flags dans un devis Paris
- absence de détail postes
- clause “sous réserve d’ouverture”
- TVA non précisée
- assurances absentes
- délais irréalistes (“60 m² en 5 semaines”)



04
Délais rénovation Paris : spécificités locales
Autorisations copropriété : 3 à 5 mois
Travaux structurels, réseaux collectifs, façade → AG obligatoire. Dossier complet : plans architecte, notice technique, assurances, planning. Convocation AG : 21 jours. Délai moyen Paris : 4 mois.
Démarrer sans AG = arrêt chantier + remise en état (8 000 à 25 000 €).
Architecte des Bâtiments de France
Marais, Saint‑Germain, Montmartre → ABF obligatoire. Délai : 4 à 6 mois. Refus fréquents : fenêtres PVC, volets roulants.
Délais matériaux : 4 à 8 semaines
- cuisine sur mesure : 6–8 semaines
- carrelage premium : 4–6 semaines
- menuiseries bois : 5–7 semaines
Livraison express : +25 à +40 %.
05
Stratégie budget maîtrisée
Comparer 3 devis ligne à ligne
Créer un tableau Excel avec postes identiques. Écarts >20 % = alerte.
Exemple : Électricité A : 9 200 € Électricité B : 6 100 € → B a oublié tableau divisionnaire + 12 prises. Réel B : 8 740 €.
Achat direct matériaux : économie 15–20 %
Entrepreneur marge 25–40 %. Achat direct via ARCHI RENOV : Blum, Hettich, Häfele, Saint‑Gobain, Grohe, Legrand. Sur 100 000 € dont 35 000 € matériaux → gain 5 250 à 7 000 €.
Marge imprévus 12–18 %
Appartements anciens = surprises : amiante, plomb, réseaux obsolètes. Budget 75 000 € → prévoir 84 000 à 88 500 €.
Optimiser délais chantier
- commander matériaux semaine 1
- interventions parallèles (électricien + plombier)
- planning Gantt optimisé
- autorisations anticipées


06

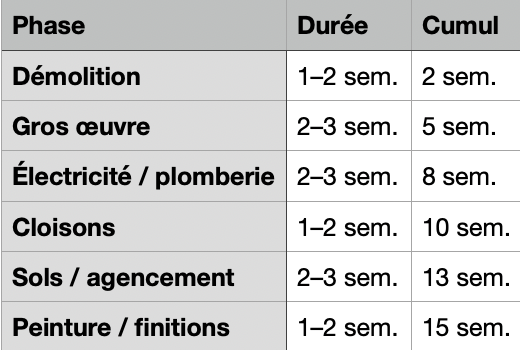

planning réaliste pour 50 m2 rénovation complète
Total chantier : 10 à 14 semaines
Total projet avec autorisations : 8 à 11 mois

07
l'accompagnement archi renov / ia renov

ARCHI RENOV :
- cadrage budgétaire
- devis détaillé
- marge sécurité adaptée
- choix matériaux (achat direct)
IA RENOV :
- dossiers autorisations (AG, DP)
- commandes anticipées
- pilotage artisans
- suivi quotidien
- gestion imprévus
Objectifs visés :
- budget suivi de près, objectif ±5 % (vs ±12–28 % marché)
- délais suivis de près, objectif ±1 semaine (vs ±3–6 semaines marché).ARCHI RENOV :cadrage budgétaire,devis détaillé,marge sécurité adaptée,choix matériaux (achat direct).IA RENOV :dossiers autorisations (AG, DP),commandes anticipées,pilotage artisans,suivi quotidien,gestion imprévus.Objectifs visés :budget suivi de près, objectif ±5 % (vs ±12–28 % marché),délais suivis de près, objectif ±1 semaine (vs ±3–6 semaines marché).Zones : Paris, Hauts‑de‑Seine, Yvelines, Val‑de‑Marne
08
COLLABORER AVEC ARCHI RENOV
Décrivez votre projet : ARCHI RENOV établit un devis clair, un planning réaliste et pilote votre rénovation à Paris avec transparence et maîtrise budgétaire.
Zones d’intervention : Paris, Hauts-de-Seine, Yvelines, Val-de-Marne
Zone d’intervention : Paris, Levallois-Perret, Courbevoie, La Garenne-Colombes, Issy-les-Moulineaux, Saint-Cloud, Rueil-Malmaison, Vincennes et plus largement l’Île-de-France.

09FAQ
FAQ — Devis et délais rénovation appartement Paris
Quel est le prix d'une rénovation à Paris ?
Entre 800 et 2 800 €/m² selon niveau de travaux.
Combien de temps dure une rénovation ?
10 à 16 semaines + 3 à 5 mois d’autorisations.
Comment éviter les surcoûts ?
Devis détaillé, marge imprévus, achat direct matériaux.
Comment comparer plusieurs devis ?
Ligne à ligne, mêmes postes, mêmes quantités.
ARCHI RENOV peut-il piloter un chantier complet ?
Oui : cadrage, devis, autorisations, pilotage, livraison.

Notre méthode
Un seul interlocuteur, de l’étude à la réception
- 1
Étude du bien et cadrage
Distribution, réseaux, supports et éléments à conserver : le programme part de l’existant.
- 2
Chiffrages détaillés par lot
Chaque entreprise partenaire établit son devis ; IA RENOV structure et consolide les chiffrages.
- 3
Pilotage du chantier
Calendrier, suivi de l’avancement et circulation des informations entre vous et les entreprises.
